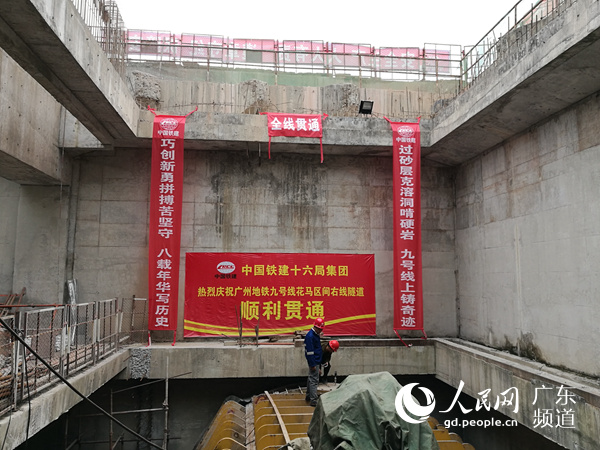

盾構機于成功進入鋼套筒,該區間雙線順利貫通
據人民網報道,昨日,廣州地鐵九號線【花都廣場~馬鞍山公園】區間右線盾構機經過1019多天的艱苦掘進終于成功進入鋼套筒,該區間雙線順利貫通。隨著九號線土建工程最后的難題被攻克,九號線一期全線隧道同時也宣告貫通。九號線一期被稱為廣州地鐵建設難度最大的線路,地鐵集團會同參建各方在建設過程中,攻克了大量技術難題,也創造了行業內的多個第一。
九號線一期全長20.1公里,均為地下線,設11座車站(飛鵝嶺、花都汽車城、廣州北、花城路、花果山公園、花都廣場、馬鞍山公園、蓮塘、清?、清塘、高增),其中高增站與三號線北延線換乘。九號線一期建設前后歷時8年,其中試驗段施工5標2009年開工,2013年土建完工;其他標段于2010年底招標,于2011年進場,到2013基本實現全面開工。九號線規模最大的廣州北站受房屋拆遷和管線遷改影響,至2014年9月才實現全面開工。
首條在巖溶區修建的地鐵,九號線施工如履薄冰
根據地質勘探結果,九號線所穿越的地層中,巖溶發育強烈,全線溶洞見洞率約50%,部分工點高達70%,稱得上是溶土洞上修建的地鐵隧道。無論是對地鐵隧道修建還是通車后的正常運營來說,地下溶洞都意味著巨大的安全風險。中國工程院院士錢七虎曾表示,“國內修建地鐵所遇到的地質條件中最復雜的是在廣州,而花都區的地質更是異常復雜”。廣州地鐵九號線是全國第一條在巖溶區動土的地鐵線路,也是目前廣州地鐵施工難度最大的線路之一。
面對如此復雜的地質條件,早在建設之初,地鐵集團通過優化設計方案,所有車站全部改為“兩道混凝土支撐+一道鋼支撐”的方式強化基坑開挖安全,并在所有工程施工前對車站、區間已探明溶洞區進行注漿以確保施工及后續運營安全。據統計,全線盾構掘進過程累計開倉達102次,停機約1300天。
為了應對地質風險,地鐵集團組織參建各方在九號線一期建設中應用一系列新技術,并在工法上鉆研創新。九號線一期在國內首創盾構施工時地面配備應急工程車,可隨盾構掘進移動,一旦出現險情可立即處理,有力確保了施工安全及道路交通安全。此外,全線7次使用鋼套筒接收技術,2次使用冷凍法施工聯絡通道,1次使用頂管技術施工出入口,應用2臺雙模盾構機,對4臺盾構機進行雙螺旋改造,1次使用MJS技術進行水平加固。一次次創新技術的應用,一次次風險的化解,都是九號線一期建設過程的縮影。
首創精細化管理模式,克服眾多施工難題
面對復雜、充滿挑戰的地鐵施工,地鐵集團在九號線一期建設中首創了精細化管理模式。通過自行研究,地鐵集團開發了“廣州地鐵工程管理一體化項目管理平臺”,將在建線路的規劃設計、施工管理、質量安全等10多項業務類型統一納入管理平臺,將數百個工點、數千家參建單位集中管理,實現了技術和信息的融合。在重大風險管控過程中,工程管理人員24小時現場值班掌控。通過精細化管理,建設者克服了九號線的眾多施工難題。
【廣州北~花城路】區間是國內首條下穿高鐵路基的地鐵盾構隧道,施工風險大、協調難度高。地鐵集團積極主動與相關部門反復協調,歷時8年,下穿鐵路施工方案終于獲得批復同意。下穿高鐵期間,九號線建設管理人員組織部門全員及設計、監理、施工及其它參建單位24小時現場值班,并實時對掘進參數進行精細分析,同時與廣鐵集團、區應急辦等部門建立應急聯動機制。歷經972天的艱苦施工,【廣州北~花城路】區間終于在今年年初穿越險阻安全實現雙線貫通。
【花都廣場~馬鞍山公園】區間是盾構施工最為艱難的區間,也是全線的最后一個工程難點。該區間長1031米,線路全部位于迎賓大道下方,盾構主要穿過富水砂層、全斷面硬巖、上軟下硬地層及巖溶發育區。由于地質復雜,刀具磨損嚴重,盾構掘進十分艱難,日均掘進1環,累計停機開倉換刀近700天。2016年10月28日,在掘進至721環時盾構機出現參數異常,經判斷為刀具磨損,需開倉換刀,此時距離上次換刀僅掘進19環。因剩余區間巖面突起、強度更高,為確保盾構正常掘進,地鐵集團組織參建單位立即成立攻堅小組,充分發揮各方優勢,最終采用地面預裂爆破輔助盾構施工等措施攻克難關,實現最后一個區間的安全貫通。
此外,通過地鐵集團的精細化管理,九號線一期順利下穿了興華斷裂、三華斷裂、田美斷裂、雅瑤斷裂、清潭斷裂、廣嶺斷裂6條斷裂帶,下穿了天馬河、田美河、清石河3條河流,還下穿廣清高速、機場北高速、機場高速3條高速公路以及數十棟無法拆除的房屋。
土建完成80% 以上,機電安裝爭分奪秒進行
九號線一期建設過程中曾出現三次加站,先后增加了花城路站、蓮塘站以及清塘站。每一次加站對建設者來說都是一場極大的考驗,地鐵集團科學統籌,確保加站不影響線路按期開通目標。最后新增的清塘站在2個月內完成招標,2016年6月實現進場施工,目前正在緊張有序推進主體結構施工。
截至目前,九號線一期土建工程累計完成81%,岐山車輛段工程累計完成98%;11座車站中,10座主體結構封頂,進行附屬結構施工,1座(清塘站)進行土建施工;10個區間全部實現雙線貫通。8座車站進行設備安裝施工,2座車站(廣州北和花城路站)已移交進行施工前準備;3個區間(飛鵝嶺至廣州北段、清塘至高增)和出入段線3月22日長軌貫通,進行供電等系統施工,5個區間(花城路至花都廣場段、馬鞍山公園至清塘段)已移交進行施工前準備。
隧道工程是地鐵建設工期最長、情況最復雜、風險最大的環節,隧道的貫通,標志著地鐵建設最困難、最難控制的階段已經跨越過去。但是,由于前期征地拆遷、地質條件惡劣等因素影響,留給工程后期鋪軌、機電設備安裝及調試的時間非常緊迫,地鐵集團將爭分奪秒、科學合理地施工,確保九號線一期今年年底順利開通。
